Réfection des toitures et du clocher : travaux de charpente et de couverture



Dernière mise à jour
le 30/11/2023

Plan du site
Menu en haut de page
Aide

Chaque photo peut être agrandie en cliquant dessus. Il est possible de naviguer entre les photos agrandies par suivant et précédent.
Un clic sur une photo agrandie l’affiche en plein écran. Un clic sur la photo en plein écran la zoome. L’action Page précédente renvoie à la navigation des photos par suivant et précédent.

Les différentes étapes de la réfection

Les matériaux La mise en place et le démontage<br>de l'environnement du chantier L’installation de l’échafaudage
Les matériaux La mise en place et le démontage
de l'environnement du chantier
L’installation de l’échafaudage
Les travaux de zinguerie Les travaux de charpente et de couverture Les travaux de maçonnerie et de nettoyage
Les travaux de zinguerie Les travaux de charpente et de couverture Les travaux de maçonnerie et de nettoyage
Visite du chantier le 15 octobre 2021 Démontage de l’échafaudage Remplacement du paratonnerre
Visite du chantier le 15 octobre 2021 Démontage de l’échafaudage Remplacement du paratonnerre

Les travaux de charpente et de couverture

2 août 20213 août 2021 9 août 202111 août 2021
12 août 202113 août 2021 16 août 202117 août 2021
18 août 202124 août 2021 25 août 202126 août 2021
27 août 202130 août 2021 31 août 20211er septembre 2021
2 septembre 20213 septembre 2021 7 septembre 202114 septembre 2021
16 septembre 202117 septembre 2021 18 septembre 202122 septembre 2021
23 septembre 202127 septembre 2021 28 septembre 202129 septembre 2021
30 septembre 20211er octobre 2021 4 octobre 20215 octobre 2021
6 octobre 20217 octobre 2021 11 octobre 202112 octobre 2021
13 octobre 202114 octobre 2021 15 octobre 202118 octobre 2021
19 octobre 202121 octobre 2021 23 octobre 202125 octobre 2021
26 octobre 202127 octobre 2021 28 octobre 202129 octobre 2021
3 novembre 2021 5 novembre 2021 8 novembre 2021 9 novembre 2021
10 novembre 2021

Le 2 août

2_08_2021_14 Voir les photos

Le 3 août

3_08_2021_14 Voir les photos

Le 9 août

9_08_2021_14 Voir les photos

Le 11 août

11_08_2021_14 Voir les photos

Le 12 août

12_08_2021_14 Voir les photos

Le 13 août

13_08_2021_14 Voir les photos

Le 16 août

16_08_2021_14 Voir les photos

Le 17 août

17_08_2021_14 Voir les photos

Le 18 août

18_08_2021_14 Voir les photos

Le 24 août

24_08_2021_14 Voir les photos

Le 25 août

25_08_2021_14 Voir les photos

Le 26 août

26_08_2021_14 Voir les photos

Le 27 août

27_08_2021_14 Voir les photos

Le 30 août

30_08_2021_14 Voir les photos

Le 31 août

31_08_2021_14 Voir les photos

Le 1er septembre

01_09_2021_14 Voir les photos

Le 2 septembre

02_09_2021_14 Voir les photos

Le 3 septembre

03_09_2021_14 Voir les photos

Le 7 septembre

La charpente du clocher est visible.

07_09_2021_14 Voir les photos

Le 14 septembre

14_09_2021_14 Voir les photos

Le 16 septembre

16_09_2021_14 Voir les photos

Le 17 septembre

17_09_2021_14 Voir les photos

Le 18 septembre

18_09_2021_14 Voir les photos

Le 22 septembre

Les croix pattées du clocher ont été nettoyées. La pose de la première couche de voliges a débuté par le bas.

22_09_2021_14 Voir les photos

Le 23 septembre

Pose du film de sous-couverture.

23_09_2021_14 Voir les photos

Le 27 septembre

Masquer les photos

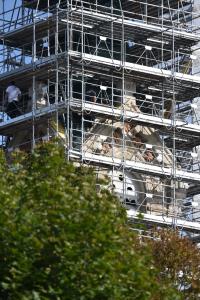

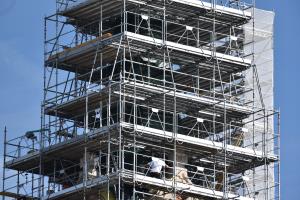

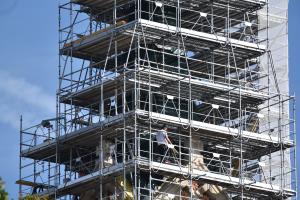

27_09_2021_0 27_09_2021_1 27_09_2021_2 27_09_2021_3

Le 28 septembre

28_09_2021_14 Voir les photos

Le 29 septembre

29_09_2021_14 Voir les photos

Le 30 septembre

Le clocher est vu en tournant autour, de la façade nord à la façade sud-ouest.

30_09_2021_14 Voir les photos

Le 1er octobre

01_10_2021_14 Voir les photos

Le 4 octobre

Le clocher est vu en tournant autour, de la façade nord à la façade est.

04_10_2021_14 Voir les photos

Le 5 octobre

05_10_2021_14 Voir les photos

Le 6 octobre

06_10_2021_14 Voir les photos

Le 7 octobre

07_10_2021_14 Voir les photos

Le 11 octobre

11/10/2021i

Le 12 octobre

11_10_2021_14 Voir les photos

Le 13 octobre

13_10_2021_14 Voir les photos

Le 14 octobre

14_10_2021_14 Voir les photos

Le 15 octobre

15_10_2021_14 Voir les photos

Le 18 octobre

18_10_2021_14 Voir les photos

Le 19 octobre

19_10_2021_14 Voir les photos

Le 21 octobre

21_10_2021_14 Voir les photos

Le 23 octobre

23_10_2021_14 Voir les photos

Le 25 octobre

25_10_2021_14 Voir les photos

Le 26 octobre

26_10_2021_14 Voir les photos

Le 27 octobre

27_10_2021_14 Voir les photos

Le 28 octobre

28_10_2021_14 Voir les photos

Le 29 octobre

29_10_2021_14 Voir les photos

Le 3 novembre

03_11_2021_14 Voir les photos

Le 5 novembre

05_11_2021_14 Voir les photos

Le 8 novembre

08_11_2021_14 Voir les photos

Le 9 novembre

Les quatre œils-de-bœuf sont posés. Pour empêcher la pluie de pénétrer par ces ouvertures comme auparavant, des ventelles ont été soudées. Un grillage fixé derrière empêche les oiseaux de pénétrer dans le clocher.

09_11_2021_14 Voir les photos

Le 10 novembre

10_11_2021_14 Voir les photos
